왜 통신 물류는 5G 구축의 핵심 과제인가?

통신 물류는 공급망이 분산되어 있고 입고 물류의 조율이 제대로 이루어지지 않아 5G 구축 물류 분야에서 점점 더 큰 과제로 대두되고 있습니다. 현장에 즉시 투입 가능한 상태로 조율된 물량이 확보되지 않으면 통신 공급 허브에서 지연이 발생하게 됩니다. 구성품이 누락된 키트나 처리 과정의 증가는 통신 분야의 입고 물류 성과, 구축 속도 및 운영 효율성에 악영향을 미칠 수 있습니다.

통신 공급망의 지역화 추세는 의도된 것이다. PwC에 따르면, 최고운영책임자(COO)의 약 60%가 회복탄력성을 강화하고 위험을 줄이기 위해 현지 생산이나 리쇼어링(생산기지 국내 복귀) 및 현지 조달을 고려하고 있다1. 이는 더 빠른 대응 시간과 단일 지역 제조에 대한 의존도 감소를 추구하는 동시에, 장거리 화물 운송을 제한함으로써 운송 관련 배출량을 줄이는 데도 기여한다. 그러나 동시에 통신 공급망의 복잡성을 가중시키며, 이는 신중하게 관리되어야 한다.
그러나 생산과 조달이 여러 지역으로 확산됨에 따라 조율 작업은 더욱 어려워지고 있다. 이제 장비는 중앙 집중식 통신 공급 허브에 도착하기 전, 서로 다른 포장 방식과 일정으로 여러 공급업체로부터 도착한다. 동시에 통신 네트워크는 더욱 분산화되고 공급업체에 대한 의존도가 높아지고 있다. 이로 인해 통신 물류 시스템을 일관되게 유지하기가 더욱 어려워지고 있다.

통신 공급 거점의 위험

통신 공급 허브는 여러 공급업체의 장비를 한곳에 모아 설치 현장으로 배송할 준비를 함으로써 구축 작업을 지원하도록 설계되었습니다. 하지만 현실에서는 모든 것이 완벽하게 맞춰져 도착하는 경우가 거의 없습니다.
입고 물량이 늦게 도착하거나, 손상되었거나, 심지어 순서가 조금만 어긋나도 허브는 각 현장 배송을 완료하는 데 필요한 누락된 부품을 기다려야만 합니다. 단 하나의 부품이 누락되어도 전체 현장 구축이 지연될 수 있습니다.
바로 여기서 문제가 발생하기 시작합니다. 모든 부품은 설치 현장으로 발송되기 전에 창고에서 키트로 구성되어야 합니다. 무선 장치, 브라켓, 케이블 세트 또는 기타 액세서리 중 하나라도 지연되면 현장 키트는 미완성 상태로 남게 됩니다. 이는 추가 보관, 키트 재구성, 추가적인 취급 작업, 그리고 발송 기한을 놓치는 결과로 이어집니다.
허브에서 흔히 발생하는 문제점은 다음과 같습니다:
• 여러 공급업체로부터 분산되어 도착하는 입고 물품
• 순서대로 도착하지 않는 화물
• 불완전한 현장 키트로 인한 발송 지연
• 추가적인 취급, 보관 및 재키팅 작업
그리고 그 영향은 창고에서 그치지 않습니다. 설치 팀은 대기 상태에 놓이고, 현장 가동은 지연되며, 수익 창출도 늦어지게 됩니다.

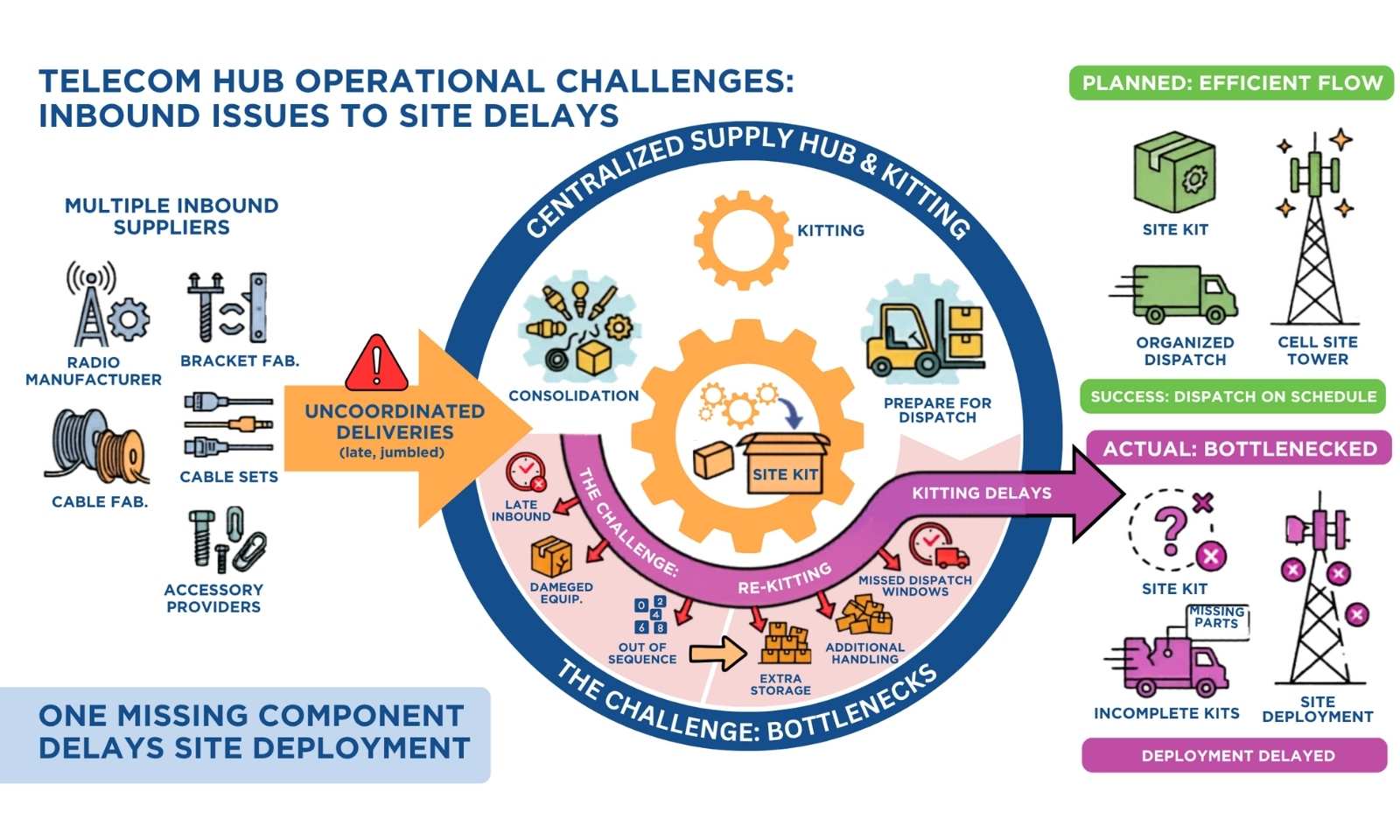

통신 공급망에서 분산된 입고 물류. 다수의 공급업체, 불규칙한 배송, 그리고 일정이 맞지 않는 선적으로 인해 공급 허브에서 지연이 발생하고 5G 구축이 더뎌지고 있습니다. 출처: (Gemini 2026)에서 생성, 네팝 수정, 내부 데이터 기반.


5G 구축에서 사이트 준비 상태가 더 중요한 이유

이러한 과제는 구축 속도가 경쟁 우위가 되는 5G 상용화 과정에서 더욱 중요해집니다. 전 세계 5G 가입자 수가 2031년까지 약 64억 명에 달할 것으로 전망됨에 따라, 구축 규모는 급속도로 확대되고 있습니다2.
이전 세대에 비해 5G는 더 많은 기지국, 더 많은 장비, 그리고 밀집된 도시 지역부터 외딴 지형에 이르기까지 다양한 환경에서 더 빠른 구축을 필요로 합니다.
따라서 기지국 준비 상태는 매우 중요합니다. 장비는 완전한 상태로, 안전하게 보호된 채, 설치 준비가 된 상태로 도착해야 합니다. 이것이 바로 스마트 통신 포장 솔루션이 필요한 이유입니다3가 향상된 가시성과 결합되어야 하는 이유입니다4 및 현장 즉시 사용 가능한 키팅과 결합된 스마트 통신 패키징 솔루션3이 점점 더 중요해지고 있습니다. “한 사이트, 한 박스”와 같은 접근 방식은 모든 구성 요소가 함께 도착하도록 보장하여 허브에서의 지연을 줄이고 설치 현장에서의 작업을 간소화합니다.

‘한 사이트, 한 박스’ 접근 방식의 실제 적용 사례

전국적인 현장 배송을 위해 중앙 집중식 공급 허브를 운영하는 한 통신 장비 공급업체도 비슷한 문제에 직면했습니다. 무선 장비는 제조업체에서 도착했지만, 부속품과 설치 자재는 여러 제3자 공급업체를 통해 별도로 배송되었으며, 종종 배송 시기가 제각각이고 포장 방식도 일관되지 않았습니다.
이로 인해 배송이 분산되고, 키트가 불완전해지며, 반복적인 취급 작업이 발생했고, 발송 전 시간 소모적인 재포장 작업이 필요했습니다.
목표는 분명했습니다. 현장 키트의 가시성과 관리 효율을 높이고, 시간 소모적인 현장 키트 조립 작업을 없애며, 운송 및 취급 비용을 절감하고, 신뢰할 수 있는 적시 설치를 보장하는 것이었습니다.
이를 해결하기 위해 네팝 제조사와 여러 제3자 공급업체로부터의 배송을 단일하고 표준화된, 적재 가능한 “한 현장, 한 상자” 솔루션으로 통합하는 포장 솔루션을 네팝 5. 한 현장에 필요한 모든 구성품이 함께 포장되어 단일 단위로 출하되었으며, 즉시 배치할 수 있는 상태였습니다. 표준화된 상자 크기와 보강된 팔레트를 갖춘 적층 가능한 설계는 운송 중 보호와 효율적인 컨테이너 적재를 보장했습니다.
그 효과는 즉각적이었습니다. 취급 단계가 줄어들고, 현장 키트에 대한 가시성과 관리 능력이 향상되었으며, 허브나 현장에서 재포장할 필요가 없어졌습니다. 컨테이너 활용도가 48개에서 90개로 증가하여 운송 비용을 절감하는 동시에 더 빠르고 예측 가능한 설치를 지원했습니다.

통신 공급망이 발전함에 따라, 입고 물류의 흐름을 원활하게 관리하는 것이 현장을 더 빠르고 원활하게 구축하는 데 핵심이 됩니다.
장비의 통합, 보호 및 배송 방식을 조금만 개선해도 지연 시간을 줄이고 구축 일정을 차질 없이 진행하는 데 실질적인 차이를 만들 수 있습니다.

우리는 더 나은 미래를 위해 공급망에서 자원을 절약합니다. 더 자세히 알고 싶으신가요?

연락하기

스마트하고 지속 가능한 솔루션에 대해 자세히 알아보려면 당사에 문의하세요.

자세히 알아보기

통신 산업을 위한 솔루션
장비를 위한 지속 가능한 보호

GreenCalc
네팝의 자체 인증 계산기는 네팝 솔루션의 재정 및 환경 절감 효과를 측정하고 정량화합니다.

글로벌 공급 및 현지 서비스
30개 이상의 지역에 250명 이상의 엔지니어가 글로벌 네트워크로 협력하여, 차기 포장 프로젝트를 저희에게 맡겨 주십시오.

최신 뉴스 및 인사이트
  • 2026.04.27 텔레콤

    왜 통신 물류는 5G 구축의 핵심 과제인가?

    통신 물류는 공급망이 분산되어 있고 입고 물류의 조율이 제대로 이루어지지 않아 5G 구축 물류 분야에서 점점 더 큰 과제로 대두되고 있습니다. 현장에 즉시 투입 가능한 상태로 조율된 물량이 확보되지 않으면 통신 공급 허브에서 지연이 발생하게 됩니다. 구성품이 누락된 키트나 처리 과정의 증가는 통신 분야의 입고 물류 성과, 구축 속도 및 운영 효율성에 악영향을 미칠 수 있습니다.

  • 2026.04.22 기업 뉴스

    소피아 악셀손 EMEA 지역 총괄 부사장

    2026년 5월 18일부로 소피아 악셀손(Sofia Axelsson)이 네팝 (Nepop 네팝 )의 EMEA 지역 신임 전무이사(EVP)로 임명되었음을 알려드립니다.

  • 2026.04.14 기업 뉴스

    네팝 센터

    2023년부터 조지아주 애틀랜타에 위치한 서비스 센터는 산업용 목재 포장재의 사용 수명을 연장하고, 포장재의 폐기 단계에서 보다 책임감 있는 관리를 가능하게 함으로써 고객들을 지원해 왔습니다.
